马来西亚奇瑞水电站考察纪要

作者:办公室   文章来源:兰州江明水利水电

打印本文

      应总包方(中国电工)及业主邀请,我公司派出巨总及我本人于2019年8月23~28日对马来西亚奇瑞水电站进行现场考察。主要是对奇瑞水电项目的具体地理位置、交通条件、现场施工、输电线路走向及当地材料价格等形成一定的了解和认识,以完善之前的报告,重新报价。参加此次考察的人员除我公司派出人员,还有中国电工集团周总(周钦),甘工局李总(李一平),衡阳国能机电有限公司贺总(贺月东)。现将考察情况汇报如下:
      马来西亚奇瑞水库位于彭亨州关丹镇西北部,距关丹直线距离约44km,是一座具有多年调节功能的大型水库,总库容2.6亿m³,最高蓄水位74.00m,正常运行水位在64.00~69.00m之间波动。水库工程由大坝、引水工程和坝体泄洪洞组成,大坝为粘土心墙坝,最大坝高48米。
      奇瑞水电站拟利用水库大坝输水洞,在洞内安装压力管道引水发电,发电厂房布置于输水洞出口处。电站设计总装机容量为4MW,年平均发电量1830万kW·h。电站以一回33kV线路接入距离本电站约21km的变电站。
      关丹(Kuantan)是马来西亚彭亨州的首府,也是西马东海岸最大的城市,位于关丹河口附近,面向南中国海。人口大约340,000,其中约58%马来人、32%华人、4%印度人以及6%其它人种。城市面积达3万6千平方公里,它约位于新加坡和哥打巴鲁之间。在1955年8月27日,彭亨州政府首府从瓜拉立卑(KualaLipis)迁至此地。
      马来西亚地处热带,全年气候湿热,年平均气温21~32℃。
      关丹日照充足,属于热带雨林气候,因近海,海洋气候特征明显,常年多雨,形成湿热的热带气候,低地温度大致在21~23℃,高地气候相比较低。关丹接近赤道,在北纬1°~7°之间,因受太阳直射的影响,炎热潮湿,一年皆夏。关丹的午后多有骤雨,雨后气温会有所下降,到了傍晚,季风徐徐吹来,清新的空气,让人忘记了白天的炎热,关丹的一句俗语:“四季皆夏,一雨成秋”,贴切而精炼地道出关丹气候的特点。
      项目所在地的汇水面积为152km²,年降雨量为3112mm,汇水损失为1450mm,年平均降雨量为1662mm。坝址流量约8.0m³/s,工程区观测到的最大1小时降雨量为190.5mm,最大6小时降雨量为440mm,最大72小时降雨量为1593mm。1年一遇风速9.2m/s,10年一遇风速12.0m/s,200年一遇风速15.4m/s。通过现场实地考察,奇瑞水电站交通条件良好。
      从关丹出发,沿着C4路直行至三岔路口,继续沿着231路(231路路况较好,由关丹到双溪林明)直行16km,沿着关丹河再行驶5.5km沥青路(沥青路较窄,宽约2.5m左右,树木茂盛,植被良好),到达去往奇瑞水库的一段土路(土路路况较好,路面较宽),长约12km。33KV变电站位于231路旁边,距离奇瑞水库约20.5km,路况较好。

231路——》

      根据业主和总包方介绍结合现场实地考察,本工程建设条件良好,场地平整,水供应充足,由于当地油价便宜,施工用电初步计划为柴油机发电。

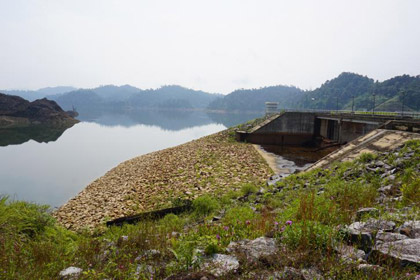

图为项目所在地
      除了厂房主体工程外,输电线路也是本工程的一部分,8月25日一大早,在业主和总包方带领下,我们从关丹出发,前往项目区所在地奇瑞水库。

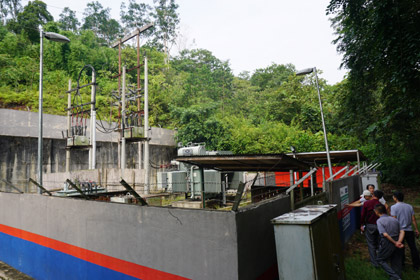

      上午10点左右,我们来到距离项目区约21km外的33/11KV升压站,以后由奇瑞水电站发的电将会送到该站并上网。升压站位于231路旁边,交通便利,出于某种原因,我们没能进去,只在场外大概看了下情况,了解该升压站的有关情况。下图为33/11KV升压站。
      11点左右,我们来到本项目的项目区奇瑞水库。奇瑞水库为重要水库,常人不允许随意出入,是当地军事管理区范围,所以经过协商定于25号进入,实地考察。首先我们来到坝顶,了解水库运行情况,查看水库枢纽建筑物,包括溢洪道、输水塔等等。

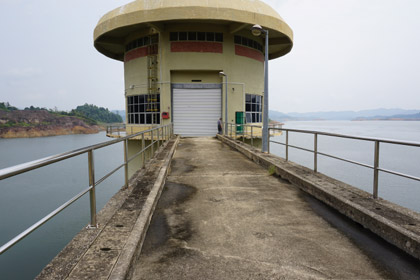

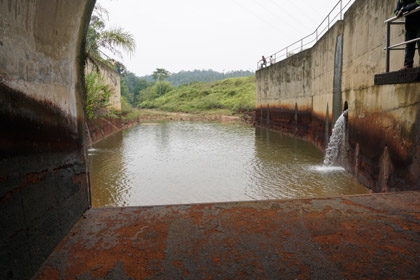

33/11KV升压站                                                    溢洪道进口
      输水塔主要是对附近村名的生产生活提供水源。紧接着我们跟随业主进入输水塔,了解现在输水塔运行方式和管理情况,提出我们规划电站的基本思路和想法。
      之后我们沿着楼梯,一层一层下到塔底,看到两个DN1200的工作蝶阀,透过通气孔,远远能看见输水洞的另一端出口,大概300m左右。

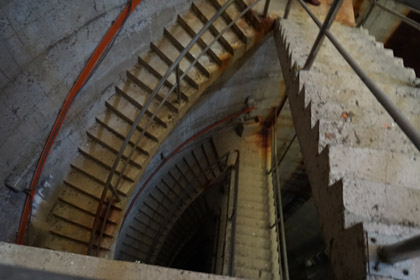

输水塔内楼梯布局
      从输水塔出来后乘车来到水库下游坝坡底(输水洞出口处),也就是本项目的核心位置。主要看了输水洞出口消力池及输水洞的情况,跟业主总包方及施工方进行沟通,调整原先提出的方案,初步拟定新方案。

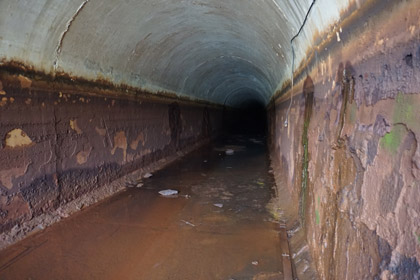

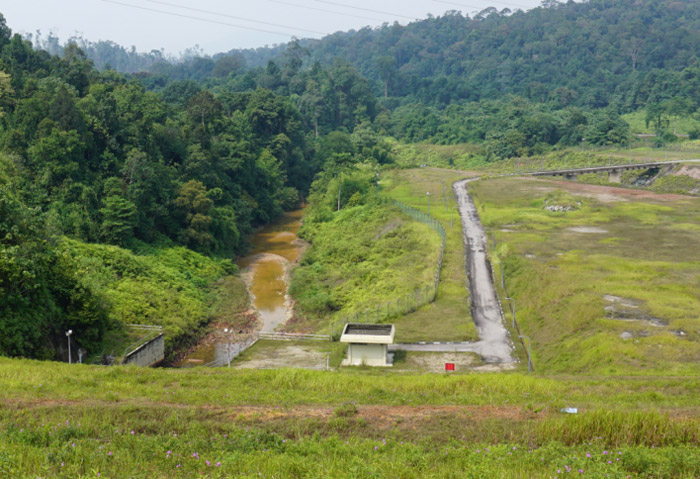

输水洞                                            输水洞出口及消力池
      至此为止,本次对奇瑞水电站的考察基本结束。
